コア実行計画

インストール

gh skill install shunsaku-studio/Prhythm delivery-team-plan --agent claude-code --scope user

概要 ​

パイロットのスコープと、顧客側の決裁者・実行者を渡すと、受注後だれが決裁しだれが手を動かすかを体制(Owner / 実行レーン / Support)と RACI に落とし、docs/delivery-team-plan.md に書く。時期、KPI、矢羽は delivery-phase-plan で扱う。

利用メリット ​

  • 決裁者が 1 枚で見えるので、提案のあと「で、誰が動くの」が消えやすい。
  • サインする人と手を動かす人が分かれるので、同じ人が全部やる表にならない。
  • 瞬作(高速プロトタイピング)チームの入り方が提案に残るので、作って終わりになりにくい。

利用シーン ​

  • プロトとデモはあるが、受注後の動きが空のとき
  • 決裁と現場作業が同じ欄に入ってしまうとき
  • 作って終わりになりそうなとき

依頼の例: 「パイロットを回す体制と、誰が何を決めるかを書いて」

使い方 ​

いつ使うか: プロトとデモはあるが、受注後「誰が決裁し、誰が手を動かすか」が空のときに入る。proto-storyboard で見せ方を固めたあと、または uncertainty-map で検証項目が見えたあとに使うことが多い。矢羽、KPI、期間は delivery-phase-plan へ。

  1. ユーザーがパイロットのスコープと、顧客側の決裁者・実行者を渡す。瞬作の入り方が無ければスキルが仮(改修・計測・分析)で進む。
  2. スキルが Owner / 実行レーン / Support の草案を出す。ユーザーが層を見てから RACI に落とす。
  3. スキルが決裁事項 4〜6 行を誰が R/A/C/I かにし、docs/delivery-team-plan.md にまとめる。時期と判定は delivery-phase-plan へ。

具体例 ​

依頼: 「社内公募アプリのパイロットを回す体制と、誰が何を決めるかを書いて。」

スライドにまとめるとこうなる。

体制のスライド見本

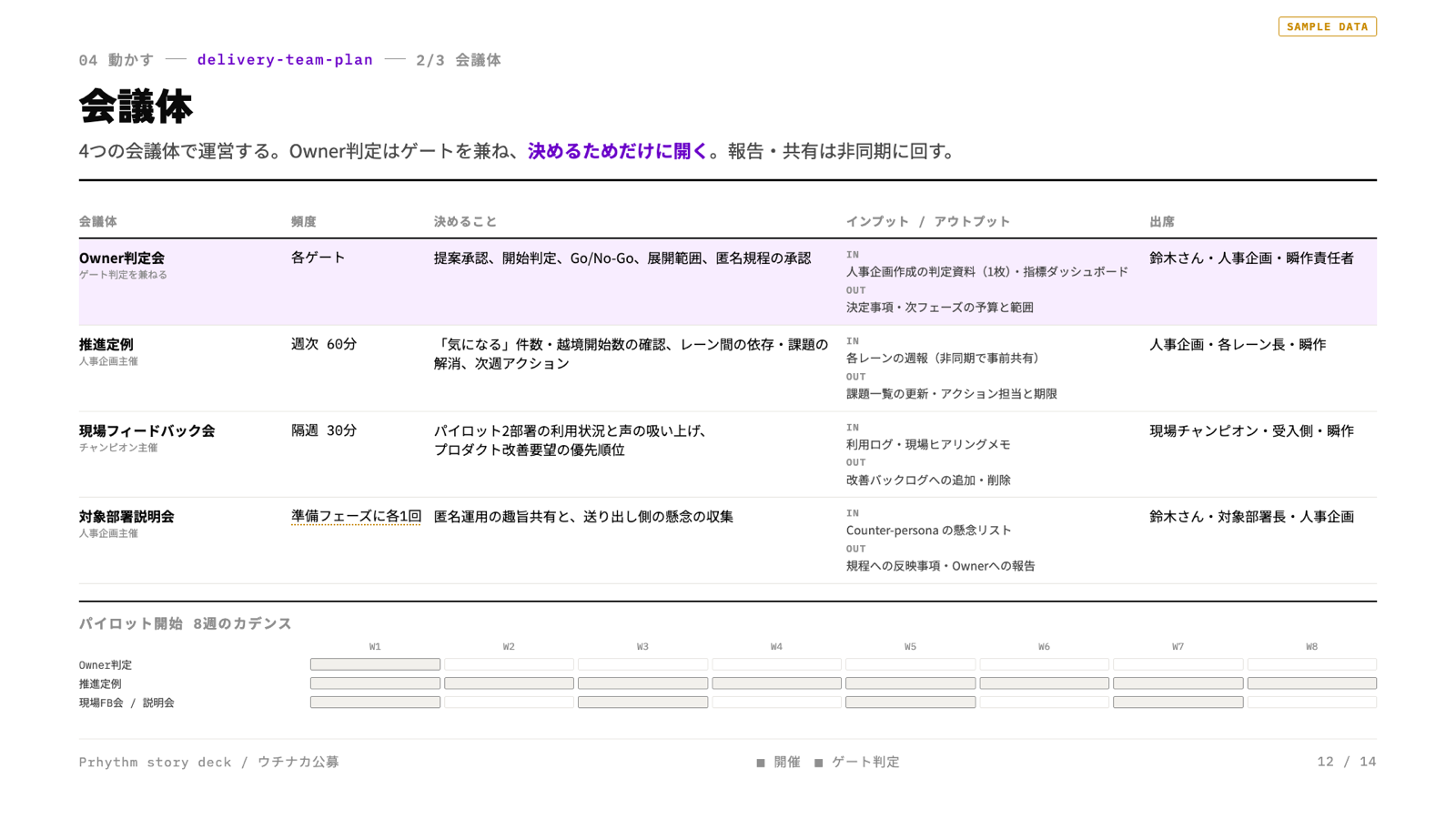

会議体のスライド見本

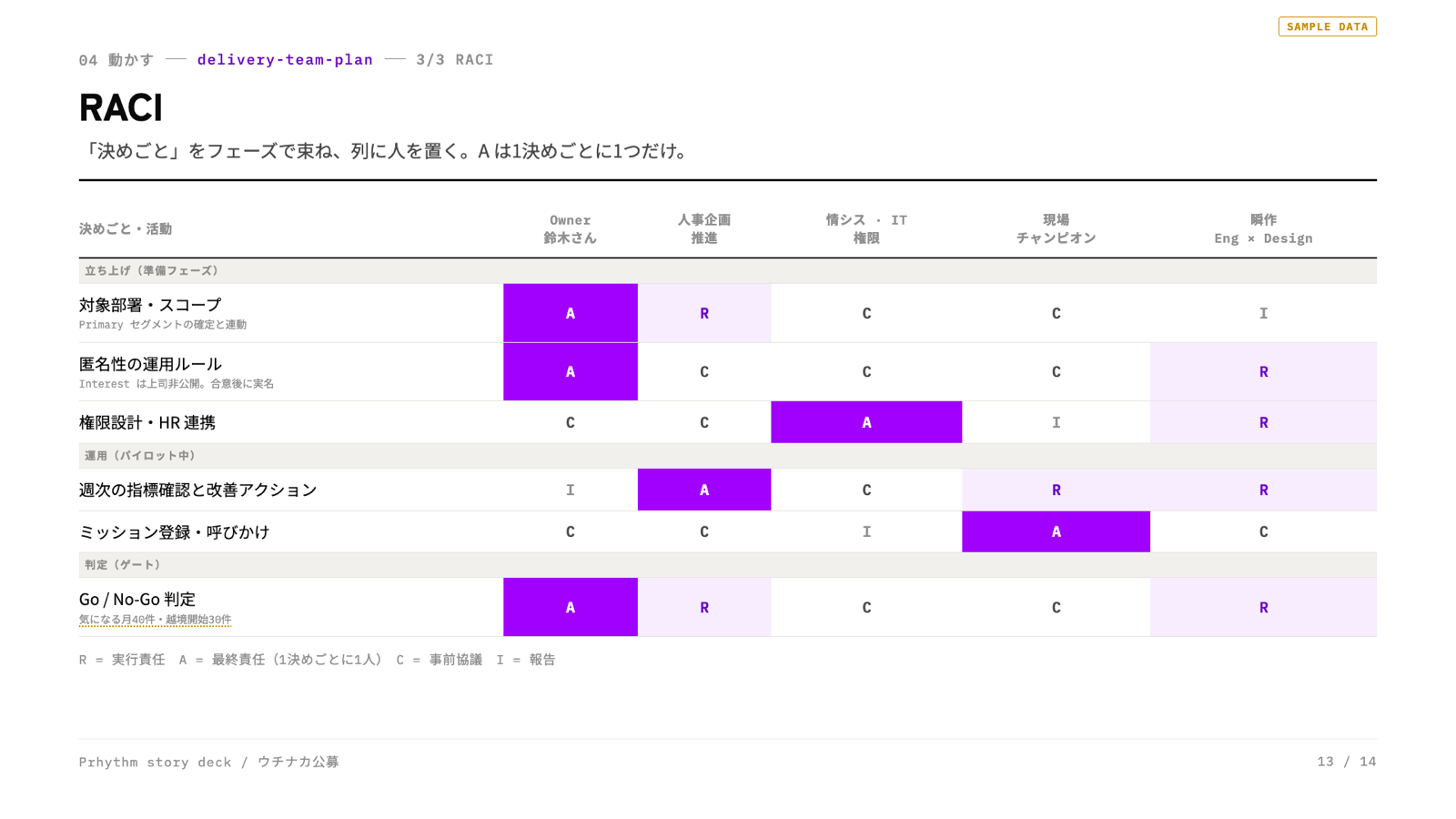

RACI のスライド見本

出力される docs/delivery-team-plan.md の抜粋:

LayerWhoHolds
Owner人事企画 · 鈴木さんスコープ・予算・Go / No-Go
Exec現場チャンピオン(2部署 × 各1名)ミッション登録・呼びかけ・現場の声
.........
意思決定事項人事IT現場瞬作
対象部署・スコープACCI
Go / No-Go 判断ACCR
...............

全文は references/example-uchinaka.md を参照。
